彩石校区10kV供电线路改造工程顺利完成

发布时间:2026-09-06通讯员:基建处出处:基建处供稿审核人:基建处责任编辑:王炯垚访问量:10

随着彩石校区各类基础设施项目的有序推进,供电容量不足的问题日益突出,彩石校区现有供电系统亟需进行升级改造。2026年8月26日,随着最后一组电缆成功接入,彩石校区10kV供电线路改造工程圆满完成并正式送电。

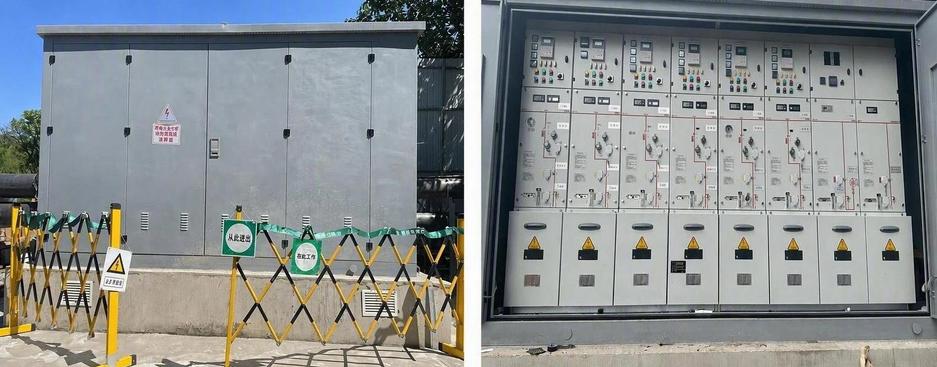

这一重要节点的实现,标志着彩石校区电力保障工作取得关键性突破—从容量上,新增4450kVA后总容量达到13925kVA,增幅达47%;从线缆规格上,全线更换为3×400mm²电缆,较原线路大幅提升了载流能力和供电可靠性。本次线路改造升级,解决了彩石校区供电容量不足的瓶颈问题,也为彩石校区C2、C3学生公寓和计算学部综合楼供电保障奠定了坚实基础。




彩石校区供电引自潘庄变电站,路径总长度约5.2千米,途径邢村立交桥、山东青年政治学院、百合花卉市场、力诺工业园区和观山壹号院等单位,施工路径涉及产权单位较多、协调工作量大、审批周期存在较大不确定性,项目施工面临重重困难。

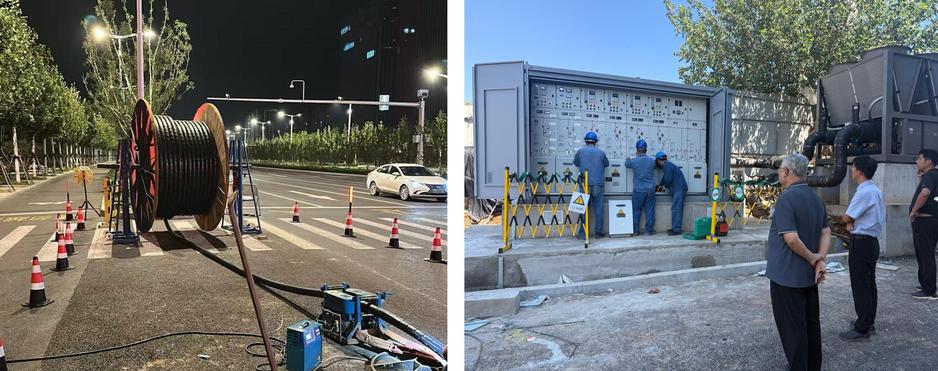

方案确定后,工程进入紧张的施工阶段。面对工期紧、任务重、施工条件复杂等多重压力,克服高温酷暑、地下管线错综复杂、施工操作空间有限等重重困难。科学组织、交叉作业、昼夜施工,仅用15天完成全部电缆敷设任务,日均推进330余米。2026年8月26日,经过不懈努力,彩石校区10kV供电线路改造工程顺利通过验收,正式送电运行。
